Concurrencia, Asincronía y los Modelos M2–M4

Concurrencia, Asincronía y los Modelos M2–M4

En 02_secuencial.md establecimos el framework matemático completo y vimos M1. Ahora definimos dos propiedades nuevas — concurrencia y asincronía — y construimos los tres modelos que resultan de combinarlas. Son propiedades ortogonales: una puede existir sin la otra.


Definiciones formales

Usamos el framework de 02_secuencial.md: T, τᵢ, exec, wait, ExecutingAt, P.

Concurrencia

En la cocina: el cocinero tiene más de un ticket activo al mismo tiempo — hay dos órdenes “en progreso” aunque no las trabaje físicamente de forma simultánea. Los ciclos de vida se solapan.

Concurrencia:
∃ τᵢ, τⱼ ∈ Task, i ≠ j:
    [start(τᵢ), end(τᵢ)] ∩ [start(τⱼ), end(τⱼ)] ≠ ∅

Los ciclos de vida de al menos dos tareas se solapan. τⱼ empieza antes de que τᵢ termine.

Concurrencia ≠ Paralelismo. Concurrencia es solapamiento de ciclos de vida — puede ocurrir con P=1 mediante time-slicing. Paralelismo es ejecución física simultánea — requiere P≥2. La relación formal (Paralelo ⊃ Concurrente) se demuestra en 05_paralelismo.md.

Tarea async-capable (I/O-bound)

En la cocina: una orden que pasa por el horno. El cocinero podría alejarse mientras espera — pero no tiene por qué hacerlo.

Tarea async-capable:  wait(τᵢ) ≠ ∅

Idéntico a “I/O-bound” de 01_procesos_y_hilos.md. La denominación “async-capable” enfatiza la capacidad de liberar la CPU durante sus esperas — si el sistema decide explotarla.

Sistema asíncrono (explotación de esperas)

En la cocina: el cocinero, al poner una orden en el horno, consulta su lista de pendientes y toma la siguiente orden en lugar de esperar parado.

Sistema asíncrono:
∃ τᵢ, τⱼ ∈ Task, i ≠ j:
    exec(τⱼ) ∩ wait(τᵢ) ≠ ∅

Mientras τᵢ espera un dispositivo externo, el sistema asigna la CPU a τⱼ.

Distinción crítica: una tarea puede ser async-capable (tener wait ≠ ∅) sin que el sistema los explote. La propiedad async-capable es capacidad; el sistema asíncrono es uso de esa capacidad. M2 demuestra exactamente este caso.


La matriz de 4 combinaciones

                      SISTEMA ASÍNCRONO
                      (esperas explotadas)
                      NO                    SÍ
               ┌──────────────────┬──────────────────────┐
  CONCURRENTE  │                  │                       │
  SÍ           │  M3              │  M4  ← destino       │
               │  Concurrent      │  Concurrent           │
               │  no async        │  + async (asyncio)    │
               ├──────────────────┼──────────────────────┤
  CONCURRENTE  │                  │                       │
  NO           │  M1              │  M2                   │
               │  Secuencial      │  Async no             │
               │  (02_secuencial) │  concurrent           │
               └──────────────────┴──────────────────────┘

M1 ya lo conocemos. Vemos M2, M3 y M4 en este archivo.


Modelo 2 — Async no concurrent (M2)

En la cocina: el cocinero pesimista

Hay un cocinero que tiene una lista de pendientes pegada en la pared. Sabe que tiene 3 órdenes esperando. Pero cuando pone la primera orden en el horno, en lugar de consultar la lista, se queda parado delante del horno esperando que el timer suene. No hace nada. Cuando el horno termina, saca la orden, la embarca, y solo entonces toma la segunda orden.

El cocinero tiene la lista. Podría trabajar en otra orden. Pero no lo hace. El resultado es idéntico a M1.

En lenguaje natural

El código tiene infraestructura asíncrona (async/await) pero la usa de forma secuencial. Las tareas tienen wait(τᵢ) ≠ ∅ (son async-capable) pero el sistema no explota esas esperas.

Formalmente

M2 — Async no concurrent:
∀ τᵢ, τⱼ ∈ Task, i ≠ j:
    wait(τᵢ) ≠ ∅  (las esperas existen...)
    exec(τⱼ) ∩ wait(τᵢ) = ∅  (...pero nunca se explotan)

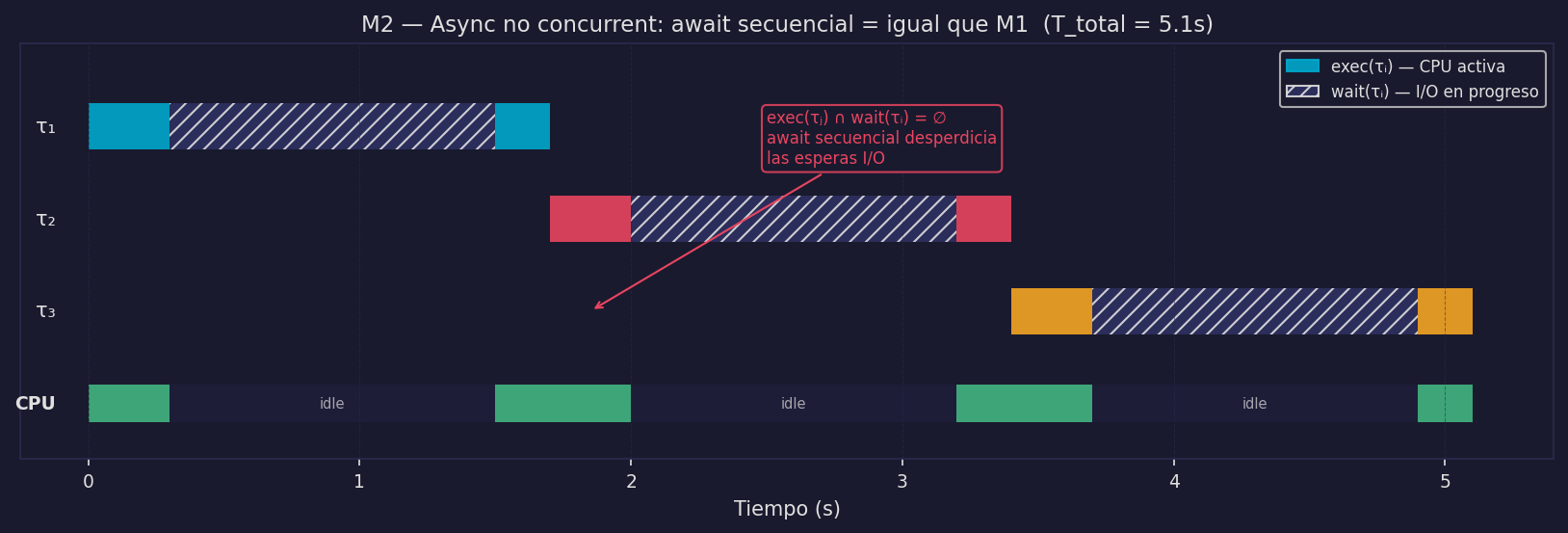

Diagrama de Gantt

M2 — Async sin concurrencia: idéntico a M1

Idéntico a M1. Los ciclos de vida no se solapan. El async no produce ninguna mejora.

El insight: congelamiento de flujo

# M2 — await secuencial (no produce concurrencia)
async def procesar_usuarios():
    await atender(usuario_1)   # ← flujo se CONGELA aquí
    await atender(usuario_2)   # usuario_2 no se crea hasta que usuario_1 termina
    await atender(usuario_3)   # ídem

await atender(usuario_1) congela el flujo: usuario_2 nunca se crea hasta que usuario_1 termina completamente. No es un problema del event loop — es un problema de diseño del código. El event loop existe y funciona, pero el programador no lo aprovecha.

Valor pedagógico de M2: usar async/await no garantiza concurrencia. Lo que importa es si las esperas se explotan — y eso depende de cómo se lanzan las coroutines.


Modelo 3 — Concurrent no async (M3)

En la cocina: turnos con los cuchillos únicos

En la cocina hay un único juego de cuchillos de chef. Tres cocineros quieren preparar platos que requieren trabajo continuo de cuchillo (cortar, deshuesar, picar — sin ningún tiempo en el horno). El chef jefe pone un timbre que suena cada 30 segundos. Cuando suena:

  • El cocinero que tiene los cuchillos los suelta, anota dónde iba (“estaba en el paso 4 del brunoise”)
  • El siguiente cocinero toma los cuchillos y retoma donde lo dejó

Los tres cocineros “progresan” de forma intercalada — concurrencia. Pero en ningún momento trabajan simultáneamente, y nunca hay un horno esperando. Los cuchillos siempre están en uso — la CPU nunca está ociosa. Sin embargo, el tiempo total no mejora respecto a que trabajaran en secuencia: siguen siendo la misma cantidad de trabajo total de cuchillo, dividida entre tres cocineros que se turnan.

En lenguaje natural

M3 tiene solapamiento de ciclos de vida (concurrencia) pero todas las tareas son CPU-bound — no hay esperas que explotar. La CPU se comparte por time-slicing entre los hilos.

Formalmente

M3 — Concurrent no async:
∃ τᵢ, τⱼ: [start(τᵢ), end(τᵢ)] ∩ [start(τⱼ), end(τⱼ)] ≠ ∅   (concurrencia)
∀ τᵢ ∈ Task: wait(τᵢ) = ∅   (todas CPU-bound, sin esperas)
P = 1 (un solo core activo — por construcción del modelo)

El scheduler divide el tiempo de CPU en quanta de duración q. Cada hilo recibe un quantum, luego cede el core al siguiente.

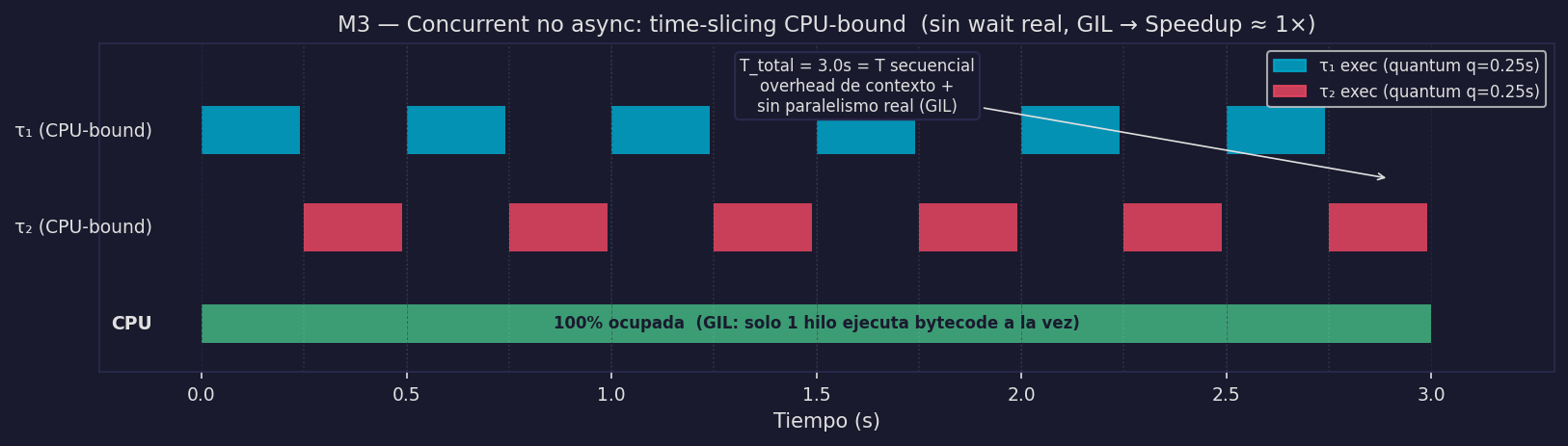

Diagrama de Gantt

M3 — Concurrent no async: time-slicing CPU-bound, GIL → sin speedup

Los ciclos de vida se solapan (concurrencia). Pero la CPU nunca está ociosa y no hay speedup — el trabajo total de CPU es el mismo.

READY ≠ WAIT

El scheduler del OS distingue dos estados de espera muy diferentes:

Estado READY:  el hilo quiere ejecutar, espera su turno de CPU
               → espera del scheduler, NO es wait(τᵢ) de I/O
               → τᵢ sigue siendo CPU-bound, el OS simplemente lo pausó

Estado WAIT:   el hilo espera un dispositivo externo (I/O)
               → esto sí es wait(τᵢ) ≠ ∅ — es el wait de nuestro framework
               → el hilo voluntariamente cede la CPU

Un hilo en READY no ha terminado su CPU-work — fue interrumpido por el scheduler. Un hilo en WAIT no puede avanzar hasta que el dispositivo responda.

El GIL y M3 en Python

En Python con CPython, threading con tareas CPU-bound produce M3 — con un problema adicional:

GIL constraint: ∀ t: |{θ ∈ Thread(p) ejecutando bytecode en t}| ≤ 1

El GIL hace que exec(τᵢ) ∩ exec(τⱼ) = ∅ incluso con múltiples hilos y múltiples cores. El resultado: casi-M1 con overhead de context switch. Los hilos se turnan por el GIL y cada cambio tiene un costo δ_ctx > 0.

Resultado práctico: usar threading para tareas CPU-bound en Python produce M3 degradado. Es lo peor de todos los mundos para ese tipo de tarea. La solución es multiprocessing (M5), que escapa del GIL creando procesos separados.


Modelo 4 — Concurrent AND async (M4)

En la cocina: la lista de pendientes

El cocinero tiene una lista de pendientes pegada en la pared y sigue este algoritmo:

  1. Toma el primer ticket y empieza a trabajar (exec τ₁)
  2. Al llegar a una espera — la orden entra al horno — consulta la lista
  3. Encuentra τ₂ disponible: lo trabaja (exec τ₂ durante wait τ₁)
  4. τ₂ también entra al horno: consulta la lista, trabaja τ₃ (exec τ₃ durante wait τ₁ y τ₂)
  5. Cuando el timer del horno avisa (τ₁ completó su I/O), la lista la marca como READY
  6. Al terminar lo que está haciendo, el cocinero la retoma

Un solo cocinero (H=1), un solo fogón (P=1), máxima utilización. La cocina nunca está ociosa excepto cuando todas las órdenes están esperando en el horno simultáneamente.

En lenguaje natural

Las tareas son I/O-bound y el sistema explota sus esperas. Mientras τᵢ espera I/O, el event loop asigna la CPU a τⱼ. Los ciclos de vida se solapan y las esperas se usan productivamente.

Formalmente

M4 — Concurrent + async:
∃ τᵢ, τⱼ: [start(τᵢ), end(τᵢ)] ∩ [start(τⱼ), end(τⱼ)] ≠ ∅   (concurrencia)
∃ τₖ ∈ Task: wait(τₖ) ≠ ∅                                      (hay esperas)
∃ i ≠ j: exec(τⱼ) ∩ wait(τᵢ) ≠ ∅                              (esperas explotadas)
P = 1, H = 1   (un core, un hilo — el event loop)

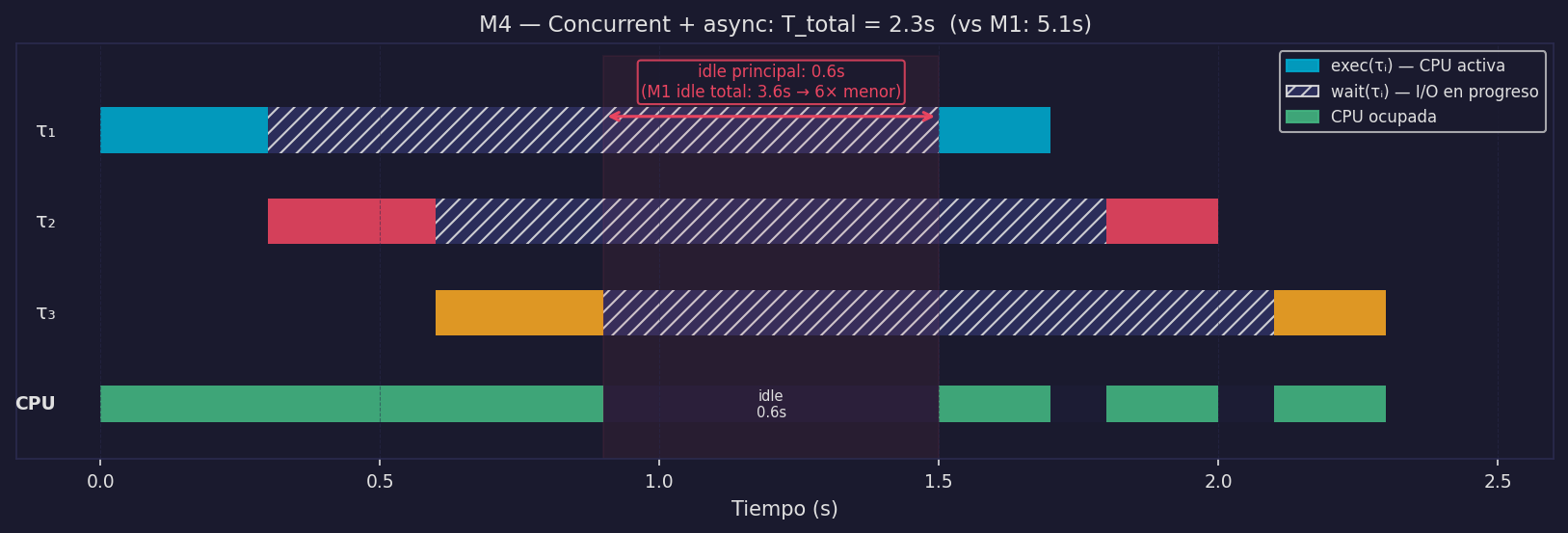

Diagrama de Gantt

M4 — Concurrent + async: event loop explota esperas, idle reducido 6×

El diagrama muestra el idle principal (cuando todas las tareas están en wait simultáneamente) y lo compara con el idle total de M1. Con las mismas 3 tareas I/O-bound:

  • M1: idle = 3.6s de 5.1s totales (70%)
  • M4: idle principal = 0.6s de 2.3s totales → 6× menor

Pseudocódigo

import asyncio

async def atender(usuario):
    historial = await leer_bd(usuario)    # wait — event loop libre aquí
    respuesta = await llamar_llm(historial)  # wait — event loop libre aquí
    await enviar(respuesta)

async def servidor():
    await asyncio.gather(                 # lanza las 3 tareas concurrentemente
        atender(usuario_1),
        atender(usuario_2),
        atender(usuario_3),
    )

La clave es asyncio.gather — lanza las 3 coroutines concurrentemente. El event loop explota cada await para avanzar las otras.

Chatbot v2: arquitectura M4

               Peticiones entrantes
  τ_u1 ──┐
  τ_u2 ──┤──▶ ┌──────────────────────────────────────────┐
  τ_u3 ──┤    │  Proceso principal (1 proceso, 1 hilo)   │
  ...    ┘    │                                          │
              │  Event loop asyncio                      │
              │  ┌──────────────────────────────────┐   │
              │  │ coroutine τ_u1: exec → wait BD → │   │──▶ [ BD ]
              │  │                   → wait LLM →  │   │──▶ [ LLM API ]
              │  │                   → exec → done │   │
              │  ├──────────────────────────────────┤   │
              │  │ coroutine τ_u2: exec → wait BD → │   │──▶ [ BD ]
              │  │                   → wait LLM →  │   │──▶ [ LLM API ]
              │  ├──────────────────────────────────┤   │
              │  │ coroutine τ_u3: ...              │   │
              │  └──────────────────────────────────┘   │
              └──────────────────────────────────────────┘

  Durante wait(τ_u1): el event loop ejecuta exec(τ_u2), exec(τ_u3), etc.
  exec(τ_uⱼ) ∩ wait(τ_uᵢ) ≠ ∅  ✓

Este es el Escenario A: el LLM es una API remota (I/O-bound) → M4 es óptimo con P=1.

La implementación completa de chatbot v2 está en 04a_asyncio_fundamentos.md.


Condición de carrera (Race Condition)

M3 y M4 comparten memoria del proceso entre hilos/coroutines. Esto introduce un riesgo.

El problema

contador = 0  # compartido entre hilos

def incrementar():
    global contador
    for _ in range(100_000):
        contador += 1  # NO es atómico — 3 instrucciones bytecode

# Si el scheduler interrumpe entre LOAD y STORE:
# Hilo A lee contador = 5
# Scheduler interrumpe, hilo B lee contador = 5, escribe 6
# Hilo A escribe 6  ← se perdió el incremento de B

La solución: Lock

import threading

contador = 0
lock = threading.Lock()

def incrementar():
    global contador
    for _ in range(100_000):
        with lock:          # solo un hilo entra a la vez
            contador += 1  # efectivamente atómico

# Formalmente:
# ∀ t: |{θ ∈ Thread(p) | θ tiene el lock en t}| ≤ 1

Nota en M4 / asyncio: las coroutines son cooperativas — ceden control solo en los await. Por lo tanto contador += 1 en una coroutine sin await entre medio no tiene race condition. Pero si hay un await entre el read y el write de una variable compartida, el problema reaparece.


Resumen: comparando M1–M4

Modelo Ciclos solapados Esperas explotadas CPU durante wait Caso de uso
M1 No No Idle Baseline — simple, sin overhead
M2 No No (await secuencial) Idle Anti-patrón — async sin beneficio
M3 Sí No (CPU-bound, no hay wait) Trabajando CPU-bound con GIL → peor que M1
M4 Sí Sí En otra tarea I/O-bound concurrente → Escenario A

Para cada escenario, indica qué modelo (M1–M4) describe mejor la situación y justifica con las definiciones formales:

  1. Un script que hace requests.get(url1), luego requests.get(url2), luego requests.get(url3) de forma bloqueante.
  2. Un servidor asyncio que usa await asyncio.gather(tarea1(), tarea2(), tarea3()) donde cada tarea hace una llamada HTTP.
  3. Un programa con 4 hilos que calculan embeddings de texto (operación CPU-bound) en CPython.
  4. Un servidor asyncio que usa await tarea1(); await tarea2(); await tarea3() en lugar de gather.
